TIÊU CHUẨN LẮP ĐẶT CHỐNG SÉT MỚI NHẤT 2026

Trong bối cảnh thời tiết ngày càng cực đoan, lắp đặt chống sét không còn là lựa chọn mà đã trở thành yêu cầu bắt buộc đối với nhà ở, nhà xưởng và công trình công nghiệp. Tuy nhiên, không phải hệ thống nào cũng đảm bảo an toàn nếu thi công sai kỹ thuật hoặc không tuân thủ tiêu chuẩn chống sét.

Vậy tiêu chuẩn lắp đặt chống sét mới nhất hiện nay là gì? Làm sao để đảm bảo hệ thống hoạt động hiệu quả, bảo vệ tài sản và tính mạng? Bài viết dưới đây Tràng An 168 sẽ giúp bạn hiểu rõ từ A–Z.

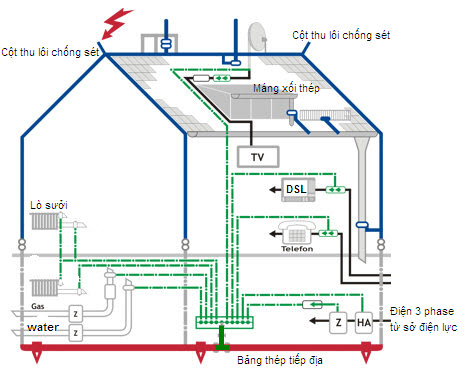

Hướng dẫn kiểm định và bảo trì hệ thống chống sét

Hướng dẫn kiểm định và bảo trì hệ thống chống sét

Hệ thống chống sét là gì?

Hệ thống bảo vệ chống sét (LPS) là một giải pháp kỹ thuật tổng thể bao gồm các bộ phận: bộ phận thu sét, hệ thống dây xuống và mạng nối đất. Mục tiêu cốt lõi của LPS là chủ động tiếp nhận năng lượng từ sét và tạo ra một lộ trình có điện trở thấp để dẫn dòng điện cao thế này phân tán vào lòng đất. Qua đó, hệ thống ngăn ngừa các rủi ro về cháy nổ, hư hỏng cấu trúc công trình cũng như đảm bảo an toàn cho các thiết bị điện tử nội khu.

Tại sao cần lắp đặt chống sét đúng tiêu chuẩn?

Việc lắp đặt chống sét không đúng kỹ thuật có thể gây hậu quả nghiêm trọng:

  • Cháy nổ thiết bị điện
  • Hư hỏng máy móc, đặc biệt trong nhà xưởng
  • Nguy hiểm đến tính mạng con người

Lợi ích khi làm đúng tiêu chuẩn:

  • Bảo vệ công trình toàn diện
  • Giảm thiểu rủi ro cháy nổ
  • Đáp ứng yêu cầu pháp lý & nghiệm thu

Đặc biệt với thi công chống sét nhà xưởng, việc tuân thủ tiêu chuẩn là bắt buộc.

Các tiêu chuẩn lắp đặt chống sét tại Việt Nam

Khi lắp đặt chống sét, cần tuân thủ các tiêu chuẩn sau:

🇻🇳 Tiêu chuẩn Việt Nam (TCVN)

  • TCVN 9385:2012 – Chống sét cho công trình xây dựng
  • Quy định về:
    • Vùng bảo vệ
    • Bố trí kim thu sét
    • Điện trở tiếp địa

Tiêu chuẩn quốc tế (IEC)

  • IEC 62305 – Bộ tiêu chuẩn chống sét toàn cầu
  • Áp dụng cho:
    • Công trình lớn
    • Nhà máy, khu công nghiệp

Một số yêu cầu quan trọng:

  • Điện trở tiếp địa thường ≤ 10 Ohm
  • Kim thu sét phải đặt tại điểm cao nhất
  • Dây dẫn sét phải đi theo đường ngắn nhất

Quy trình lắp đặt chống sét đúng kỹ thuật

Để đảm bảo hiệu quả bảo vệ tối đa, quá trình thi công cần được thực hiện theo trình tự logic, bắt đầu từ phần tiếp địa dưới đất đến các thiết bị trên mái công trình.

Quy trình làm chống sét

Quy trình làm chống sét

Bước 1: Khảo sát thực tế & thiết kế hệ thống

Trước khi tiến hành thi công, cần thực hiện khảo sát chi tiết công trình:

  • Xác định vị trí địa lý, chiều cao công trình
  • Đánh giá loại mái (mái tôn, mái ngói hay mái bê tông)
  • Phân tích mức độ rủi ro do sét đánh

Dựa trên kết quả khảo sát, kỹ sư sẽ:

  • Lựa chọn cấp bảo vệ phù hợp (LPL/LPS) theo tiêu chuẩn quốc tế như IEC 62305
  • Tính toán vùng bảo vệ và bán kính hoạt động của kim thu sét

Bước 2: Thi công hệ thống tiếp địa

Hệ thống tiếp địa đóng vai trò cốt lõi, quyết định khả năng tiêu tán dòng sét:

  • Sử dụng cọc tiếp địa bằng thép mạ đồng hoặc cọc hóa học, đóng sâu từ 0.4m đến 1m
  • Khoảng cách giữa các cọc thường gấp đôi chiều dài cọc (ví dụ: cọc dài 2.4m thì khoảng cách ~4.8m)
  • Liên kết các cọc bằng dây đồng trần có tiết diện từ 50mm² trở lên

Thay vì dùng kẹp cơ khí dễ bị oxy hóa, nên áp dụng hàn hóa nhiệt (exothermic welding) để tạo mối nối bền vững, dẫn điện tốt và chống ăn mòn lâu dài

Trong trường hợp nền đất khô, cát hoặc đá:

  • Cần bổ sung hóa chất giảm điện trở (GEM) để nâng cao hiệu quả tiếp địa

Sau khi hoàn tất:

  • Đo điện trở hệ thống, đảm bảo giá trị đạt ≤ 10 Ohm

Bước 3: Lắp đặt dây dẫn sét

Hệ thống dây dẫn có nhiệm vụ đưa dòng sét từ kim thu xuống đất:

  • Sử dụng dây đồng trần hoặc cáp đồng bọc, tiết diện tối thiểu 50mm²
  • Cố định dây dọc theo tường bằng kẹp chuyên dụng

Lưu ý quan trọng:

  • Hạn chế tối đa các góc gấp khúc 90° để tránh hiện tượng cảm ứng điện từ
  • Đảm bảo đường dẫn ngắn và thẳng nhất có thể

Bước 4: Lắp đặt kim thu sét và cột đỡ

Kim thu sét là bộ phận tiếp nhận trực tiếp tia sét:

  • Vật liệu thường là đồng hoặc inox chống ăn mòn
  • Lắp đặt tại vị trí cao nhất của công trình, cao hơn điểm mái tối thiểu 2m

Khi kết nối:

  • Sử dụng kẹp chuyên dụng để liên kết với dây dẫn sét
  • Không nên hàn trực tiếp để tránh ảnh hưởng đến cấu trúc vật liệu

Bước 5: Lắp đặt thiết bị chống sét lan truyền (SPD)

Để bảo vệ hệ thống điện và thiết bị bên trong, cần bổ sung SPD:

  • SPD cấp 1: lắp tại tủ điện tổng
  • SPD cấp 2: lắp tại tủ phân phối
  • SPD cấp 3: bảo vệ thiết bị nhạy cảm như máy tính, camera

Nguyên tắc quan trọng:

  • Hệ thống SPD phải nối với hệ thống tiếp địa an toàn điện
  • Không đấu trực tiếp vào hệ tiếp địa chống sét

Bước 6: Kiểm tra và nghiệm thu hệ thống

Sau khi hoàn thiện thi công, cần tiến hành kiểm tra toàn bộ:

  • Đo điện trở tiếp địa bằng thiết bị chuyên dụng
  • Kiểm tra các điểm kết nối, đảm bảo chắc chắn và dẫn điện tốt
  • Đánh giá tổng thể đường dẫn sét

Cuối cùng:

  • Lập hồ sơ nghiệm thu
  • Lưu trữ thông tin để phục vụ công tác bảo trì định kỳ

===>>>>> XEM THÊM:

Các sai lầm thường gặp khi lắp đặt chống sét

Rất nhiều công trình gặp lỗi khi lắp đặt chống sét, ví dụ:

  • Không đo điện trở đất
  • Lắp kim thu sét sai vị trí
  • Dây dẫn sét đi vòng, không tối ưu
  • Không bảo trì định kỳ

Làm Chống Sét Bao Nhiêu Tiền?

Chi phí phụ thuộc vào:

  • Diện tích và chiều cao công trình
  • Loại kim thu sét
  • Số lượng cọc tiếp địa
  • Có lắp SPD hay không

Việc lắp đặt chống sét đúng tiêu chuẩn không chỉ giúp bảo vệ tài sản mà còn đảm bảo an toàn tính mạng và tuân thủ quy định pháp luật. Đừng vì tiết kiệm chi phí ban đầu mà bỏ qua yếu tố kỹ thuật bởi hậu quả có thể rất lớn.

Bạn đang cần:

  • Tư vấn lắp đặt chống sét
  • Báo giá hệ thống chống sét
  • Thi công chống sét nhà xưởng, nhà dân

Hãy liên hệ ngay Công ty TNHH MTV Tràng An 168 để được khảo sát & tư vấn miễn phí từ đội ngũ kỹ thuật chuyên nghiệp!
